前言:
弱电工程施工管路施工的好坏就可以直接体现整个施工的工艺水平,因此管路施工的要求非常高,那么怎么才能提高管路的施工工艺呢?
正文:
一、施工准备
开工前现场项目经理和技术员做好施工资料的移交、技术交底工作,应详细阅读移交的所有资料,了解工程范围、进度、质量等要求,组织调配好自身队伍的施工人员、施工工具,并对施工人员做好技术交底等工作。制定《现场施工资料交接单》并签收。
开工前应尽可能根据所得到的资料,及早发现施工图纸、施工文件、施工进度计划中的问题由现场项目经理牵头各相关方沟通、协调,以达成一致。
开工前应有计划的在各施工岗位上配置满足施工要求、满足进度要求的合适数量的施工人员及施工工具。
二、管路敷设
2.1暗配管
敷设与多尘和潮湿场所,应作密封处理。
暗配的管子宜沿最近的路线敷设并应减少弯曲;埋入管或混凝土内的管子离表面距离不应小于15mm。
埋入地下管不宜穿过设备基础,如过基础时应加保护管。
管子煨弯、切断、套丝应符合要求,管口无毛刺、光滑,管内无铁屑,丝扣清晰干净,不过长。
管路连接:丝扣连接应上好管箍,焊接应牢固;管路超过一定长度应加装接线盒。
暗管敷设方式:随墙配管;大模板混凝土墙配管;现浇混凝土楼板配管;预制圆孔板上配管。
穿过变形缝的管路应该设有补偿装置,补偿装置应活动自如,配电线路穿过建筑物或设备基础时加装保护套管,保护套管平整,管口光滑,护口牢固,与管口紧密连接,加保护套管处在隐蔽工程中表示正确。
作好地线连接。
2.2明配管
根据设计图加工支架、吊架、抱箍及弯管。
弯管半径不小于管外径的6倍;扁铁支架不小于30mm×3mm,角钢支架不小于25mm×25mm×3mm。
测定盒、箱及固定位置:根据设计首先测出盒、箱与出线口等的准确位置。根据测定的盒、箱位置,把管路的垂直、水平走向弹出线来,按照安装标准规定的卧定点间距的尺寸要求,计算确定支架、吊架的具体位置。固定点的距离应均匀,管卡与终端、转弯中点、电气器具或接线盒边缘的距离为150—300mm。
固定方法有胀管法、木砖法、预埋铁件焊接法、稳注法、剔注法、抱箍法。
管路连接:检查管子有无毛刺,镀锌层或防锈漆是否完整,钢管不准焊接在其它管道上。
钢管与设备连接应加软管,潮湿处或室外应作防水处理。
穿过变形缝的管路应该设有补偿装置,补偿装置应活动自如,配电线路穿过建筑物或设备基础时加装保护套管,保护套管平整,管口光滑,护口牢固,与管口紧密连接,加保护套管处在隐蔽工程中表示正确。
吊顶内、护墙板内管路敷设,其操作工艺及要求:才智、固定参照明配管工艺;连接、弯度、走向等可参照暗敷工艺要求施工,接线盒可使用暗盒。
2.3线槽敷设
(1)线槽安装要求:
线槽直线段连接应采用连接板,用垫圈、弹簧垫圈、螺母紧固,连接处应严密平整无缝隙。
线槽进行交叉、转弯、丁字连接时,应采用单通、二通、三通、四通等进行变通连接,线槽终端应加装封堵。导线接头处应设置接线盒或将导线接头放在电气器具内。
线槽采用钢管引入或引出导线时,可采用分管器或用锁母将管口固定在线槽上。
建筑物的表面如有坡度时,线槽应随其坡度变化。
线槽盖板安装后应平整,无翘角,出线口的位置应准确。
在吊顶内敷设时,如果吊顶无法上人,应留检修孔。
穿过墙凿壁的线槽四周应留出50mm空隙,并用防火材料封堵。
金属线槽及其金属支架和引入引出的金属导管必须接地可靠。
线槽经过建筑物的变形缝(伸缩缝、沉降缝)时,线槽本身应断开,槽内用内连接板搭接,不需固定。保护地线和槽内导线均应留有补偿余量。
敷设在竖井、吊顶、通道、夹层及设备层等处的线槽应符合现行国家标准《高层民用建筑设计防火规范》GB 50045的有关防火要求。
2.4吊装金属线槽安装
线槽直线段组装时,应先做干线,再做分支线,将吊装器与线槽用蝶形夹卡固定,并逐段组装成形。
线槽与线槽可采用内连接头或外连接头,配上平垫和弹簧垫用螺母紧固。
转弯部位应采用弯头,安装角度应适宜。
出线口处应利用出线口盒进行连接,末端部位要装上封堵,在盒、箱、柜进出线处应采用抱脚连接。
2.5地面金属线槽安装
根据弹线位置,固定线槽支架,将地面金属线槽放在支架上,然后进行线槽连接,并接好出线口。
线槽与分线盒连接应正确选用分线盒、管件,连接应固定牢靠。
地面线槽及附件全部安装后,进行系统调整,根据地面厚度调整线槽干线、分支线、分线盒接头、转弯、转角和出口等处,水平高度与地面平齐,并将盒盖盖好,封堵严实,以防污染堵塞,直至配合土建地面施工结束为止。
2.6线槽保护地线安装
金属线槽及其支架全长不应少于2处与接地干线相连接。
非镀锌线槽间连接板的两端跨接铜芯接地线,接地线最小允许截面积不小于6MM.
镀锌电缆桥架间连接板的两端不跨接接地线,但连接板两端不少于2个有防松螺帽或防松垫圈的连接固定螺栓。
三、线缆布放及连接
3.1线缆的布放标准:
线缆完好无损,外皮完整,中间严禁有接头和打结的地方;
线缆布放时,连接正确,保持其顺直、整齐,布放时线缆按一定顺序;

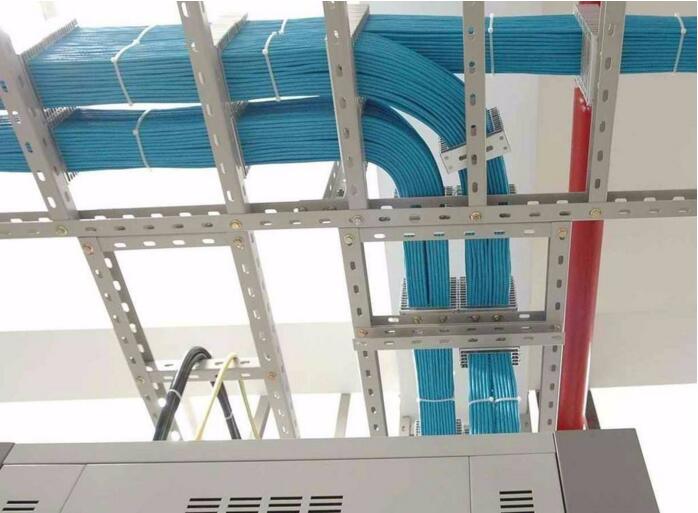

线缆拐弯应均匀、圆滑一致,弯弧外部保持垂直或水平成直线;
线缆布放绑扎整齐,绑扎的线扣间距均匀,松紧适度,不得绑扎过紧;
线缆走线方便、美观,每期工程线缆沿线缆走道一侧布放,尽量留出扩容空间,以便于维护和将来扩容;
布放线缆时,每条线缆的两端有明显标志,以便于连接和检查,线缆标签应贴(绑)于线缆两端的明显处且不易脱落;
信号线与电源线分开敷设,不互相缠绕,平行走线,并避免在同一线束内。
在同一线缆走道上布放时,间距不小于200mm。信号线及电源线在机架内布放时,分别在两测走线;
线缆穿越上、下层或水平穿墙时,用防火封堵材料将洞孔堵实。
3.2线缆的绑扎标准
对于插头处的线缆绑扎应按布放顺序进行绑扎,防止电缆互相缠绕,电缆绑扎后应保持顺直,水平电缆的扎带绑扎位置高度应相同,垂直线缆绑扎后应能保持顺直,并与地面垂直。
选用扎带时应视具体情况选择合适的扎带规格,尽量避免使用多根扎带连接后并扎,以免绑扎后强度降低。扎带扎好后应将多余部分齐根平滑剪齐,在接头处不得带有尖刺。
电缆绑扎成束时,一般是根据线缆的粗细程度来决定两根扎带之间的距离。扎带间距应为电缆束直径的3-4 倍
绑扎成束的电缆转弯时,扎带应扎在转角两侧,以避免在电缆转弯处用力过大造成断芯的故障。
机柜内电缆应由远及近顺次布放,即最远端的电缆应最先布放,使其位于走线区的底层,布放时尽量避免线缆交错。
3.3信号线的布放及连接标准:
信号线线缆的规格、位置、路由和走向符合施工图的规定,线缆排列必须整齐,外表无损伤。
信号线绑扎在垂直桥架上。绑扎后的线缆互相紧密靠拢,外观平直整齐,线扣间距均匀,松紧适度。
在水平桥架内布放信号线不绑扎,线缆应顺直,尽量不交叉。在线缆进出线槽部位和转弯处应绑扎或用塑料扎带捆扎。
静电地板下布放的线缆,注意顺直不凌乱,避免交叉,并且不得堵住空调送风通道。
信号线与设备端子连接时符合以下要求:
(1)信号线与设备连接时,用剥线铅把线缆端头剥开,分线按顺序,不得将每组芯线互绞打开;
(2)线缆与设备连接方法符合厂家有关规定;
(3)线缆与设备连接时,芯线从端子根部开始,不漏铜,芯线无损伤。
